Zenith

Maquette-01.12.2025 Zenith

Le projet

Un nouveau centre hospitalier indispensable,
au cœur de notre stratégie

 Le bâtiment principal actuel de l’HFR ne répond plus pleinement aux standards actuels de confort, d’efficacité et de durabilité. Le projet Zenith vise à construire, à proximité du site actuel, un nouveau centre hospitalier sur le secteur de Chamblioux-Bertigny.

Pour choisir le futur projet, l’HFR a lancé un concours d’architecture (procédure sélective, et concours à deux degrés). Les dossiers sont évalués de manière anonyme, afin de garantir un choix impartial.

Voir FAQ pour les détails complets sur le concours d’architecture

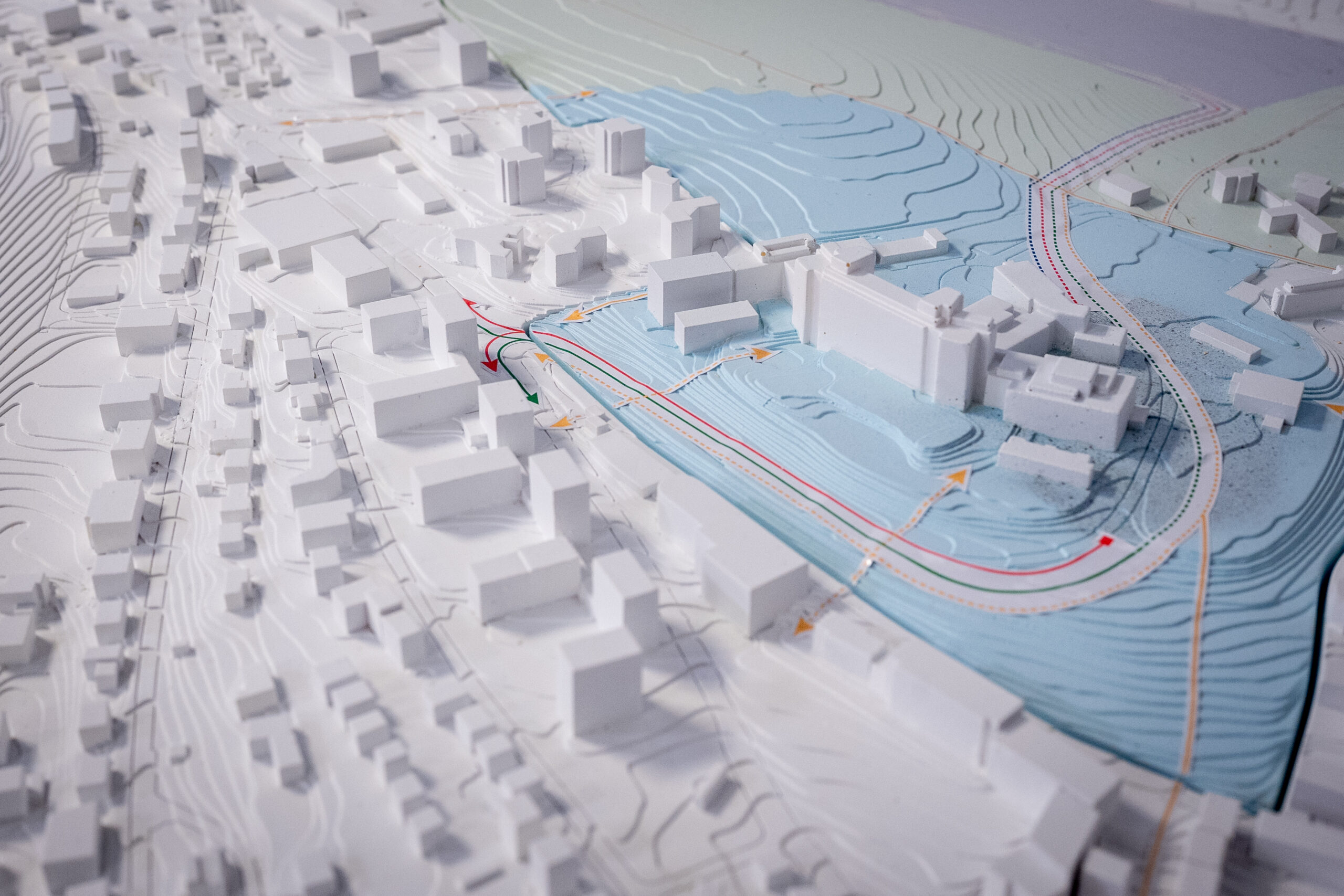

Déroulé du projet

Timeline provisoire

Plébiscite du décret de financement de l’HFR.

Lancement du concours d’architecture

Concours

Concours d’architecture,
premier degré

Concours

Concours d’architecture,
deuxième degré

Concours

Concours d’architecture,
lauréats

Concours

Votation du budget

Votation

Demande de permis de construire

Permis

Début de la construction

Travaux

2030 – 2036

Durée des travaux

Travaux

Situation

Une étude a été effectuée il y a quelques années pour identifier
le meilleur emplacement pour
ce centre hospitalier : densité
de population, accessibilité,
surface de terrain disponible
et bien d’autres critères.

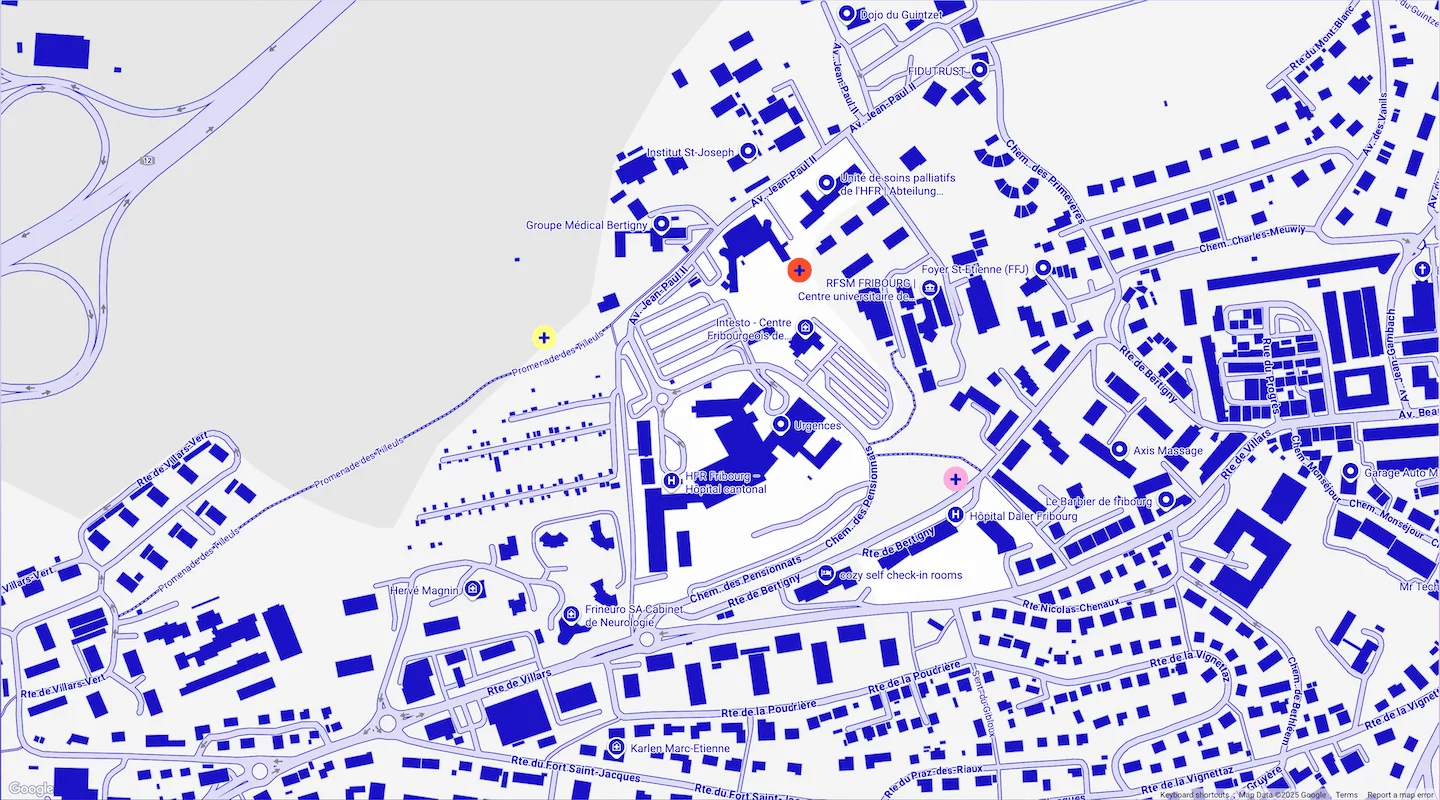

Depuis, l’Etat de Fribourg a publié les résultats des mandats d’étude parallèles, qui précisent l’endroit. Le nouveau centre hospitalier sera construit sur le secteur de Chamblioux-Bertigny, proche du bâtiment actuel.

Sun Zenith

Actualités

FAQ

Nos réponses à vos questions

Comment se déroule le concours d’architecture ?

Le projet Zenith est choisi via un concours d’architecture conforme au règlement SIA 142, organisé en procédure sélective puis en deux degrés. (3 étapes en tout)

Une phase de sélection

Des équipes multidisciplinaires (architecte, ingénieur civil, architecte du paysage, planificateur hospitalier et ingénieur en mobilité) déposent un dossier de qualification. Sur cette base, un jury établit un classement et invite jusqu’à 15 équipes à participer au 1er degré du concours (ce nombre est un maximum).

1er degré : propositions globales (concept et implantation)
Les équipes retenues produisent une proposition d’ensemble (notamment urbanisme, architecture, exploitation, paysage, mobilité) et remettent les documents demandés (plans, éléments de compréhension, maquette, etc.).

Avant l’évaluation, l’organisateur réalise un examen préalable. Des experts analysent ensuite les projets dans leur domaine professionnel respectif en s’appuyant sur le cahier des charges et les normes en vigueur et transmettent leurs constats au jury.

Après jugement, le jury établit un classement et sélectionne les 4 à 6 projets les mieux classés pour le 2e degré (6 étant un maximum).

2e degré : approfondissement et détails (fonctionnement et technique)
Les équipes finalistes s’adjoindront des bureaux techniques (ingénieurs CVC, sanitaires et électricité, logistique, protection incendie et durabilité) afin approfondir leur proposition avec une attention particulière à l’organisation spatiale des locaux au sein des services hospitaliers, aux dispositifs constructifs ainsi qu’aux choix de matérialités (organisation des espaces, flux, technique du bâtiment, durabilité, etc.).

Après un nouvel examen préalable et des expertises (y compris des éléments liés aux coûts), le jury procède au jugement final, établit le classement, désigne l’équipe lauréate et formule ses recommandations.

Un rapport du jury est ensuite remis, et les projets sont présentés lors d’une exposition publique.

Comment l’impartialité est-elle garantie ?

Tout au long du concours, l’anonymat est garanti : les membres du jury et les experts n’ont à aucun moment connaissance des auteurs des projets qu’ils évaluent.

Concrètement, les rendus sont déposés de manière anonyme et la réception des documents/maquettes est organisée de façon à préserver cet anonymat (notamment via un notaire).

Les projets sont identifiés par un mot-clé, tandis que l’identité des auteurs est fournie séparément, sous forme de preuve d’auteur dans une enveloppe fermée.

Enfin, les questions/réponses de procédure sont publiées à tous les participants de manière anonymisée.

Pourquoi construire un nouveau centre hospitalier
à Fribourg ?

Le bâtiment actuel ne permet plus d’accueillir les patient-e-s dans de bonnes conditions, que ce soit en termes de confort ou d’accessibilité. Actuellement, les personnes hospitalisées se retrouvent souvent à 4 ou 5 par chambre, et doivent parfois sortir dans le couloir pour aller aux toilettes.

L’HFR a à cœur de protéger l’environnement. À l’heure actuelle, le bâtiment est équipée d’une chaudière datant de 1969. Sa consommation est bien supérieure aux systèmes de chauffage modernes. Un nouveau bâtiment équipé de technologies d’aménagement durables permettra de réduire sa consommation d’énergie.

Pour s’adapter aux avancées médicales, les espaces dédiés à chaque spécialité dans l’hôpital ont dû être déplacés ou rajoutés par après. Ceci engendre des déplacements longs pour le personnel et les personnes hospitalisées.

L’emplacement actuel est cerné par les bouchons aux heures de pointe. Les ambulances, le personnel et les patient-e-s perdent énormément de temps. Le nouvel hôpital pourra bénéficier de sa propre sortie d’autoroute.

Pourquoi ne pas rénover le bâtiment actuel ?

Le bâtiment de l’HFR Fribourg a plus de 50 ans. Aujourd’hui, les normes techniques et de sécurité ne sont plus les mêmes qu’à l’époque où il a été construit.

Pour garantir la sécurité du personnel et des patient-e-s dans l’entièreté du bâtiment, un chantier de plusieurs années serait nécessaire.

Ces travaux entraîneraient de fortes nuisances sonores qui impacteraient négativement les employés et les personnes hospitalisées. Une fermeture temporaire des différents services serait également inévitable. Ceci générerait des délais de prise en charge plus longs et un déplacement temporaire des équipes médicales.

Afin d’éviter ces perturbations et garantir une prise en charge optimale des patient-e-s, la construction d’un nouveau centre hospitalier apparaît comme la meilleure alternative.

À quoi ressemblera le nouveau centre hospitalier ?

Impossible pour l’heure de faire un plan, un hôpital se dessine en évaluant les évolutions des technologies et des besoins (nombres de lits, de salles d’opération, organisation du travail).

Le cahier des charges du concours d’architecture est en cours de préparation, avec l’implication de nombreux professionnels qui doivent imaginer l’hôpital du futur.

Combien coûtera-t-il ?

Le montant ne sera connu qu’après le concours d’architecture, lorsque les contours et le contenu du bâtiment seront définis.

Ce montant sera soumis au vote par la population fribourgeoise. A noter que le coût de construction n’est d’ailleurs pas le plus important, c’est le coût de fonctionnement qui importe davantage.

Il doit être le moins cher possible à l’exploitation, pour pouvoir rembourser
le prêt.
